Vorgefertigte Stahlkonstruktion

Unter vorgefertigtem Stahlbau versteht man eine Art Stahlkonstruktionsgebäude, das nach dem Prinzip der werksseitigen Vorfertigung plus Installation vor Ort errichtet wird und dessen Hauptvorteil die schnelle Montage ist. EIHE Steel Structure (EHSS) ist ein hochprofessioneller Hersteller von Stahlkonstruktionen. Wir besitzen unsere unabhängige Marke EIHE und haben den Markeneinfluss in mehr als 20 Jahren Entwicklung kontinuierlich ausgebaut.

Der vorgefertigte Stahlbau zeichnet sich durch hohe Effizienz, Umweltschutz und hervorragende Leistungsvorteile aus und ist damit ein Vertreter moderner Gebäude.

Seine Eigenschaften des schnellen Aufbaus und der schnellen Inbetriebnahme passen sich dem schnelllebigen Trend der aktuellen Zeit an. Mittlerweile entsprechen seine kohlenstoffarmen, umweltfreundlichen, recycelbaren und wiederverwendbaren Eigenschaften dem allgemeinen Entwicklungstrend der Zeit.

Zu den Kernfaktoren, die solche Vorteile unterstützen, gehören:

▷ standardisierte Vorfertigung und Massenproduktion in Fabriken

▷ schnelle Verbindung vor Ort durch Schrauben oder Schweißen

▷ gleichzeitiger Fortschritt der werkseigenen Komponentenfertigung und des Fundamentbaus vor Ort.

Konzeptdifferenzierung:

Das gleiche Produkt hat in verschiedenen Szenarien unterschiedliche Namen, sein Kernkonzept bleibt jedoch konsistent. Dasselbe gilt auch für unsere Produkte.

Konzept

Fokus

Vorgefertigte Stahlkonstruktion

Produktionsmethode

Vorgefertigtes Metallgebäude

Kostenoptimierung und Leistung

Leichte Stahlkonstruktion

Leichte Profile

Modularer Stahlbau

Modulare Einheiten + Fabrikintegration + Stapelung vor Ort



Darüber hinaus decken unsere Produkte eine Vielzahl technischer Systeme ab, wobei die Haupttypen wie folgt sind:

Typ

Böden

Anwendung

Leichtes Stahlsystem

1–3

Villen, provisorische Büros, Umsiedlungshäuser nach der Katastrophe

Portalrahmensystem

1–2

Industriewerkstätten, Lagerhallen, Flugzeughangars

Mehrstöckiges Rahmensystem

≤8

Bürogebäude, Krankenhäuser, Schulen

Modulare Stahlkonstruktion

≤6

Hotels, Appartements, mobile Kabinenkrankenhäuser



Im Vergleich zu herkömmlichen Ortbetongebäuden und Gebäuden mit vor Ort geschweißter Stahlkonstruktion bieten unsere vorgefertigten Stahlkonstruktionsprodukte bemerkenswerte Vorteile.

Vergleich

Vorgefertigte Stahlkonstruktion

Ortbeton

Vor Ort geschweißte Stahlkonstruktion

Designzyklus

3-4 Wochen

4-6 Wochen

3-5 Wochen

Verarbeitungs- und Installationszyklus

4-6 Wochen

10-14 Wochen

8-12 Wochen

Arbeitskräftebedarf vor Ort

40 %

100 %

70 %

Nasse Bauarbeiten

≈ 0

100 %

Minimal

Materialverlustrate

3-5 %

8-12 %

5-8 %

Flexibilität bei Renovierung und Erweiterung

Exzellent

Extrem schwierig

Relativ schwierig

Kosten für den gesamten Lebenszyklus

75-85 %

100 %

90-95 %



Die Konstruktionsmethoden, technischen Vorteile und architektonischen Vorteile unserer vorgefertigten Stahlbauprodukte ermöglichen es ihnen, sich vom zukünftigen umweltfreundlichen und energiesparenden Entwicklungstrend abzuheben und eine stabile Position im komplexen und sich ständig verändernden Marktumfeld zu behaupten.

Prozessablauf

Unsere Produkte zeichnen sich durch bemerkenswerte Vorteile aus, darunter schnelle Baugeschwindigkeit, niedrige Gesamtkosten, Sicherheit und Umweltschutz, und werden daher häufig in Industriegebäuden, Gewerbegebäuden, öffentlichen und Infrastrukturprojekten, Sondergebäuden und temporären Bauten eingesetzt. Grundsätzlich profitieren diese Vorteile von der Produktleistung, die durch geprägt istausgefeilte Fertigungstechnik.

Der Produktionsprozess des vorgefertigten Stahlbaus ist hauptsächlich in vier Phasen unterteilt. Dabei handelt es sich um die Entwurfs- und Vertiefungsphase, die Vorfertigungsphase im Werk, die Transport- und Fundamentbauphase sowie die Installations- und Übergabephase vor Ort. Die dritte Stufe kann gleichzeitig mit der zweiten Stufe durchgeführt werden.

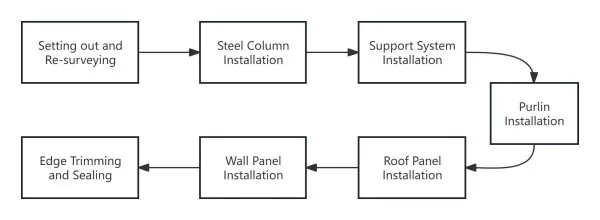

Stufe 1: Design und Vertiefung



Prefabricated Steel Construction



Stufe 2: Werksvorfertigung

Während der Produktion von vorgefertigten Stahlbauprodukten erfolgt gleichzeitig der Bau vor Ort. Zu diesem Zeitpunkt übernehmen wir CNCAusrüstungum hochpräzises Schneiden und Herstellen zu erreichen.



Prefabricated Steel Construction



Stufe 3: Transport und Fundamentbau

In dieser Phase verpacken wir Ihre vorgefertigten Stahlbauprodukte mit professionellen Stahlrahmen, Holzpolsterblöcken und wasserdichter Verpackung. Zur Verschiffung werden Container per Tieflader zum Hafen transportiert.

Beim Fundamentbau kommt es darauf an, vorab eigenständige Fundamente oder Streifenfundamente zu errichten und Ankerbolzen einzubetten.



Stufe 4: Installation und Lieferung vor Ort

Schließlich kann der vorgefertigte Stahlbau nach 8 Montageschritten fertiggestellt und abgenommen werden.



Prefabricated Steel Construction

Anfrage absenden
Kontaktinformation
Willkommen auf unserer Website! Für Anfragen zum Stahlrahmenbau, zum Stahlkonstruktionslager, zum Schulstahlbau oder zur Preisliste hinterlassen Sie uns bitte Ihre E-Mail und wir werden uns innerhalb von 24 Stunden bei Ihnen melden.
X
Wir verwenden Cookies, um Ihnen ein besseres Surferlebnis zu bieten, den Website-Verkehr zu analysieren und Inhalte zu personalisieren. Durch die Nutzung dieser Website stimmen Sie der Verwendung von Cookies zu. Datenschutzrichtlinie
AblehnenAkzeptieren
